W praktyce to jeden z najważniejszych dokumentów na budowie: porządkuje przebieg robót, pokazuje decyzje uczestników procesu i staje się dowodem wtedy, gdy pojawia się spór, opóźnienie albo pytanie inspektora. To właśnie dziennik budowy pozwala później odtworzyć, co naprawdę działo się na terenie inwestycji, od pierwszego wejścia ekipy aż po odbiór. Patrzę na niego nie jak na biurokrację, ale jak na techniczny zapis odpowiedzialności.
Najważniejsze informacje w skrócie
- To urzędowy zapis przebiegu robót, zdarzeń i decyzji na placu budowy.
- Najczęściej prowadzi się go przy inwestycjach wymagających kierownika budowy, zwłaszcza przy budynkach wznoszonych na podstawie pozwolenia.
- Wpisy muszą być chronologiczne, trwałe, podpisane albo uwierzytelnione i wolne od dopisków „po czasie”.
- Elektroniczny wariant działa online, a po założeniu konta można dodać uczestników procesu budowlanego.
- Największe problemy powodują braki w datach, niepełne podpisy i chaotyczne poprawki.
- Porządek w dokumentacji ma znaczenie nie tylko przy kontroli, ale też przy odbiorze budynku i domykaniu formalności.
Czym jest ten dokument i co realnie daje na budowie
W przepisach to nie notatnik kierownika, tylko urzędowy dokument przebiegu robót. Zapisuje się w nim zdarzenia istotne dla inwestycji: rozpoczęcie prac, kolejne etapy robót, odbiory fragmentów, zmiany uczestników procesu, przerwy, polecenia nadzoru, a także sytuacje nietypowe, jeśli wpływają na przebieg budowy.
Najważniejsza korzyść jest bardzo praktyczna: kiedy po kilku miesiącach trzeba ustalić, kto wydał polecenie, kiedy odebrano roboty zanikające albo dlaczego budowa stanęła na dwa tygodnie, ten zapis chronologiczny daje twardy punkt odniesienia. W budynkach mieszkalnych, usługowych i przemysłowych ma to znaczenie nie tylko dla wykonawcy, ale też dla inwestora, inspektora nadzoru i projektanta z nadzorem autorskim. W sporze o zakres robót dokument często waży więcej niż pamięć uczestników budowy.
Ja traktuję go też jako narzędzie porządku. Jeśli wpisy są prowadzone regularnie, budowa jest zwykle lepiej zarządzana, bo szybciej widać opóźnienia, zmiany i punkty ryzyka. To dobry moment, żeby przejść do pytania, kiedy taki dokument w ogóle trzeba założyć i kto odpowiada za jego prowadzenie.
Kiedy trzeba go założyć i kto odpowiada za prowadzenie
Najczęściej obowiązek pojawia się przy robotach, dla których trzeba ustanowić kierownika budowy. W praktyce dotyczy to przede wszystkim większych inwestycji budynkowych, ale nie warto zakładać z góry, że każda drobna przeróbka lub remont podlega tym samym zasadom. Jeśli w danej sprawie nie ma wymogu prowadzenia robót z kierownikiem, obowiązek może nie powstać.

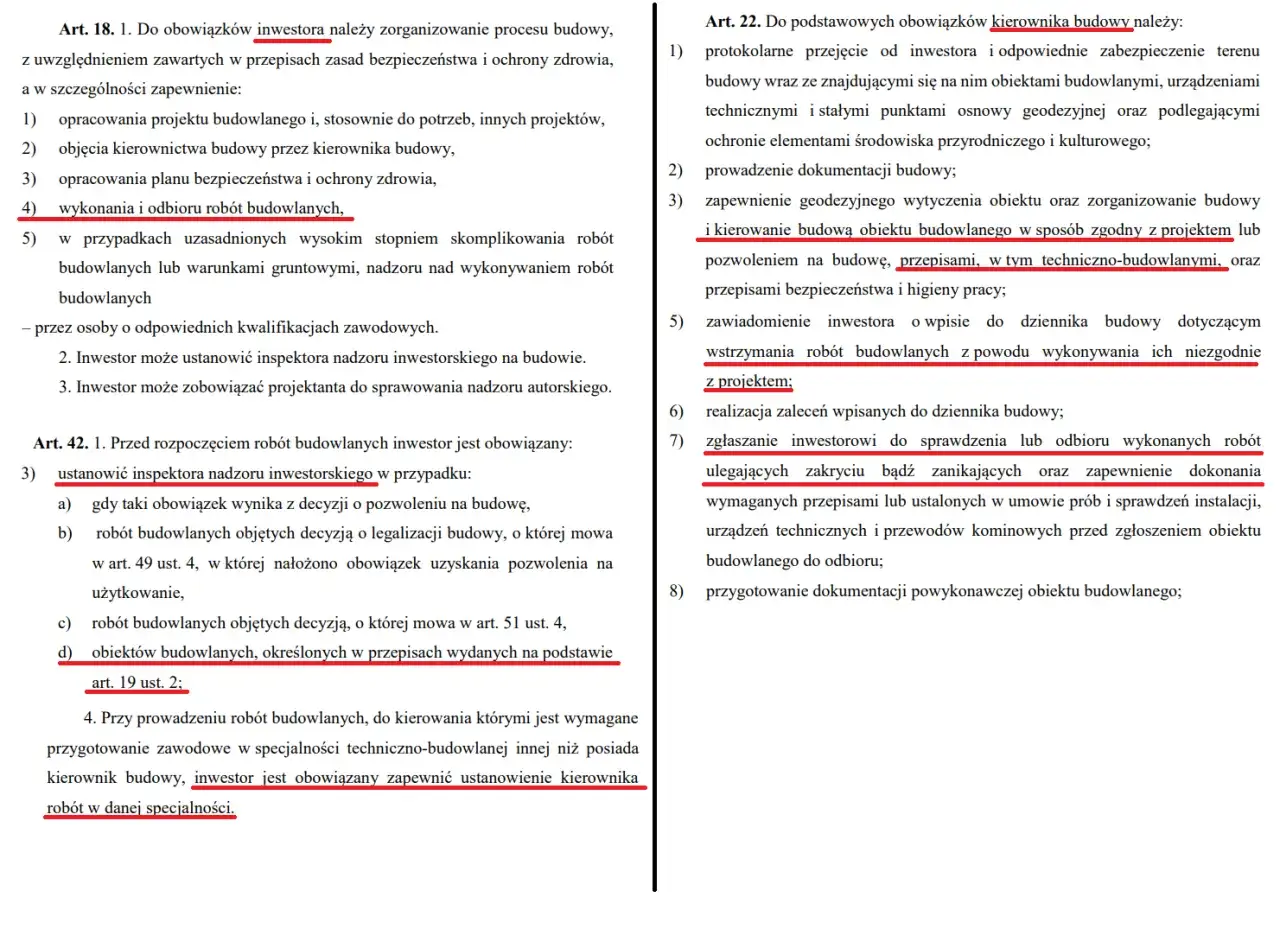

Za prawidłowe prowadzenie odpowiada kierownik budowy, a przed rozpoczęciem robót inwestor wpisuje do dokumentu osoby, którym powierza funkcje. Chodzi przede wszystkim o kierownika budowy, inspektora nadzoru inwestorskiego oraz projektanta sprawującego nadzór autorski, jeśli zostali ustanowieni. Każda z tych osób potwierdza przyjęcie funkcji i podaje numer uprawnień budowlanych.
Warto pilnować także zmian personalnych. Gdy w trakcie budowy zmienia się kierownik, inwestor ma obowiązek niezwłocznie zgłosić to organowi i dołączyć oświadczenie o przejęciu obowiązków. Taki detal brzmi urzędowo, ale w praktyce często decyduje o tym, czy dokumentacja jest spójna. Następny krok to zrozumienie, jak wpisy mają wyglądać, żeby nie wzbudzały wątpliwości przy odbiorze.

Jakie wpisy muszą się pojawić i jak je prowadzić bez chaosu
Najlepsza zasada jest prosta: wpis ma opisywać fakt, nie emocje. Wpisuję tylko to, co da się obronić na kontroli albo podczas odbioru, czyli datę, osobę wpisującą, jej funkcję, treść zdarzenia i podpis albo uwierzytelnienie systemowe. Jeśli coś trzeba poprawić, nie wymazuję śladu po wcześniejszym wpisie, tylko robię kolejny z jasnym wyjaśnieniem.
| Element wpisu | Jak to zrobić dobrze | Czego unikać |
|---|---|---|
| Data i kolejność | Wpisuj od razu po zdarzeniu i zachowuj ciągłość chronologiczną. | Zbiorczych wpisów po kilku dniach, gdy szczegóły już się mieszają. |
| Autor wpisu | Podaj imię, nazwisko i funkcję w procesie budowlanym. | Samych inicjałów, skrótów albo podpisu bez kontekstu. |
| Treść | Opisuj odbiory, polecenia, przerwy, zmiany i zakończenie istotnych etapów robót. | Ogólników typu „wszystko przebiega zgodnie z planem”. |
| Korekty | Wprowadź nowy wpis z uzasadnieniem zmiany. | Skreśleń, dopisków między liniami i poprawek „na szybko”. |
| Załączniki i protokoły | Odwołuj się do nich jasno i dołączaj je do dokumentacji. | Luźnych kartek bez numeru, daty i powiązania z robotami. |
W wersji elektronicznej zasada jest podobna, tylko zamiast ręcznego podpisu działa uwierzytelnienie w systemie. Warto też pamiętać o wyjątku: jeśli inwestor odbierze uczestnikowi dostęp w EDB, ten nadal może dokonać wpisu w ciągu 14 dni od pozbawienia dostępu. To pokazuje, że system przewiduje sytuacje sporne, a nie tylko idealny przebieg inwestycji. Z takim porządkiem przechodzę do pytania, czy lepiej zostać przy papierze, czy od razu wybrać wariant cyfrowy.
Papierowy czy elektroniczny wariant sprawdzi się lepiej
Oba rozwiązania są oficjalne, ale w codziennej pracy budowy różnią się wygodą. Papier daje klasyczny obieg i prostą formę archiwizacji na placu budowy, a wersja cyfrowa porządkuje dostęp, skraca obieg informacji i ułatwia pracę kilku osobom naraz. Przy inwestycjach, w których pojawia się inwestor, kierownik, inspektor i projektant, to naprawdę czuć.
| Kryterium | Wersja papierowa | EDB |
|---|---|---|
| Dostęp | Wniosek w urzędzie i odbiór egzemplarza do ręki. | Założenie konta i dostęp online z przeglądarki lub smartfona. |
| Potwierdzenie tożsamości | Nie dotyczy w taki sam sposób jak w systemie cyfrowym. | Profil zaufany, bankowość elektroniczna albo e-dowód. |
| Szybkość pracy | Wpisy robisz ręcznie na miejscu. | Możesz aktualizować dokument na bieżąco z dowolnego miejsca. |
| Współpraca zespołu | Wymaga fizycznego obiegu dokumentu. | Łatwiej dodać uczestników procesu budowlanego i przekazać im uprawnienia. |
| Formalności | Wizyta w urzędzie i ewentualne koszty pełnomocnictwa. | Usługa jest bezpłatna. |
Jak podaje Gov.pl, elektroniczny wariant działa po potwierdzeniu tożsamości profilem zaufanym, bankowością elektroniczną lub e-dowodem. Według GUNB po otrzymaniu dokumentu w systemie można dodać pozostałych uczestników procesu budowlanego i później złożyć go do nadzoru po zakończeniu budowy. Z perspektywy praktyki budowlanej to właśnie ta elastyczność najczęściej robi różnicę.
Jeżeli wybierasz wersję papierową, pamiętaj o dwóch rzeczach: urząd wydaje ją po ostatecznej decyzji o pozwoleniu na budowę, a rejestracja kompletnego wniosku trwa maksymalnie 3 dni. Jeśli działa pełnomocnik, trzeba doliczyć opłatę skarbową 17 zł od każdego stosunku pełnomocnictwa, z typowymi zwolnieniami dla najbliższej rodziny. W papierze liczy się też format A-4, numeracja stron i zabezpieczenie przed zdekompletowaniem, więc nie warto traktować tego jak zwykłego zeszytu. Ta różnica wygląda technicznie, ale w kontroli potrafi być bardzo odczuwalna.
Najczęstsze błędy, które wychodzą dopiero przy odbiorze
Najbardziej kosztowne błędy są zwykle nudne i powtarzalne. Widziałam już dokumentację, w której wpisy były robione zbiorczo po kilku dniach, zmiany kierownika nie miały potwierdzenia, a korekty wprowadzano przez skreślanie zamiast nowego wpisu. Na placu budowy takie skróty bywają wygodne. Przy odbiorze zamieniają się w problem.
- Brak ciągłości chronologicznej i wpisy robione „na pamięć”.
- Niepełne dane osoby wpisującej, zwłaszcza brak funkcji w procesie budowlanym.
- Brak adnotacji o przekazaniu obowiązków po zmianie kierownika lub inspektora.
- Nieczytelne opisy robót, z których nie wynika, co faktycznie wykonano.
- Brak odniesienia do protokołów odbioru robót zanikających, zakrytych albo badań technicznych.
- Poprawki wykonywane przez wymazywanie zamiast kolejnym, jasnym wpisem.
Skutek jest prosty: nadzór może poprosić o wyjaśnienia, odbiór się wydłuża, a czasem trzeba odtwarzać przebieg robót z innych dokumentów. Przy większych inwestycjach w budynki wielorodzinne, usługowe czy przemysłowe to nie jest kosmetyka, tylko realne ryzyko dla harmonogramu. Dlatego przed zamknięciem budowy warto zrobić jeszcze jeden porządny przegląd całości.
Co dopiąć przed odbiorem i zamknięciem robót
Na finiszu budowy sprawdzam nie tylko sam obiekt, ale też to, czy dokumentacja mówi o nim pełnym głosem. Dobrze jest potwierdzić zakończenie funkcji przez kierownika, dopiąć ostatnie protokoły, upewnić się, że wszystkie kluczowe zdarzenia są opisane i zamknięte, a w razie potrzeby przygotować ciąg dalszy w kolejnym tomie. W EDB dochodzi jeszcze porządek w uprawnieniach dostępu i kopiach roboczych, które warto zachować dla archiwum inwestycji.
- Sprawdź, czy ostatni wpis jasno zamyka etap robót.
- Upewnij się, że wszystkie zmiany osób pełniących funkcje są odnotowane.
- Dołącz lub wskaż protokoły z odbiorów, badań i kontroli.
- Zweryfikuj, czy nie ma luk dat, podpisów ani nieczytelnych dopisków.
- Przed złożeniem zawiadomienia o zakończeniu budowy przejrzyj dokument jeszcze raz jak inspektor, nie jak wykonawca.
Jeśli dopilnujesz tych kilku rzeczy, dokument przestaje być uciążliwym obowiązkiem, a staje się solidnym dowodem, że budynek był prowadzony porządnie i zgodnie z zasadami. Właśnie o to chodzi w dobrej dokumentacji inwestycji: ma pomagać zamknąć budowę bez zbędnych korekt, nie otwierać nowych sporów na ostatniej prostej.
