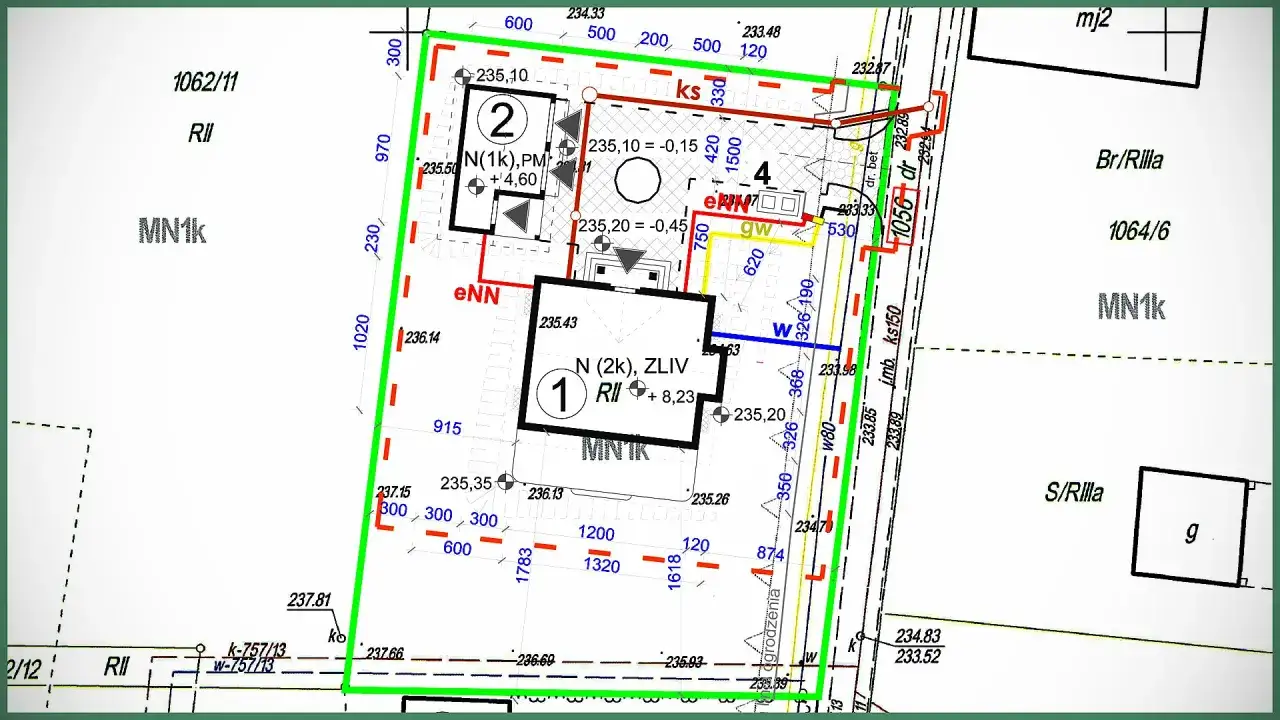

Przed rozpoczęciem budowy na działce potrzebny jest dokument, który pokazuje nie tylko granice terenu, ale też to, co realnie wpływa na projekt: uzbrojenie, ukształtowanie, dojazd i otoczenie. Tę rolę pełni mapa do celów projektowych, bez której projektant nie przygotuje poprawnego zagospodarowania działki ani nie domknie formalności związanych z pozwoleniem na budowę. W praktyce właśnie na tym etapie najczęściej wychodzą błędy, które później kosztują czas, poprawki i nerwy.
Najważniejsze rzeczy, które warto ustalić przed zamówieniem podkładu projektowego
- To opracowanie kartograficzne przygotowywane przez geodetę na podstawie pomiarów terenowych i danych z państwowego zasobu.
- Jest potrzebne projektantowi, aby poprawnie rozrysować budynek, przyłącza, dojazd i odległości od granic.
- Najczęściej zamawia się je dla działek budowlanych jeszcze przed finalizacją projektu architektonicznego.
- Na typowej działce pod dom koszt zwykle mieści się w okolicach 1000-1500 zł, ale lokalizacja i złożoność terenu mocno zmieniają cenę.
- Największe ryzyko to nieaktualne dane, niejasne granice i zbyt późne zlecenie prac.
Dlaczego bez tego dokumentu projekt działki zwykle się nie domyka
W polskim procesie budowlanym nie chodzi o sam rysunek dla porządku, tylko o dokument, na którym projektant może bezpiecznie oprzeć decyzje techniczne. Biznes.gov.pl przypomina, że projekt sporządza się na aktualnym podkładzie projektowym, bo bez niego trudno rzetelnie ocenić odległości od granic, sieci, istniejących obiektów czy elementów terenu, które mają znaczenie dla inwestycji.
Najprościej mówiąc: zwykła mapa albo wydruk z portalu nie wystarcza. Potrzebne jest opracowanie, które łączy dane urzędowe z aktualnym pomiarem w terenie. To właśnie dlatego ten dokument jest tak ważny przy działkach, zwłaszcza gdy planujesz dom, przyłącza, zjazd z drogi albo zagospodarowanie terenu wokół budynku.
| Dokument | Do czego służy | Czy wystarczy do projektu |
|---|---|---|
| Mapa zasadnicza | Pokazuje podstawowy układ terenu, obiekty i sieci, ale nie zawsze odzwierciedla wszystko po ostatnich zmianach w terenie. | Nie zawsze |
| Podkład projektowy | Stanowi aktualną bazę do rozrysowania zamierzenia budowlanego. | Tak |
| Wypis i wyrys z ewidencji | Opisuje działkę od strony ewidencyjnej i własnościowej. | Nie |
W praktyce najwięcej problemów widzę wtedy, gdy inwestor myli dokument techniczny z dokumentem ewidencyjnym. To dwa różne porządki, a pomieszanie ich niemal zawsze kończy się opóźnieniem. Skoro już wiadomo, po co ten podkład powstaje, warto przejść do tego, co faktycznie powinno się na nim znaleźć.

Co powinno się znaleźć na rysunku i w opisie
Jak wyjaśnia GUGiK, przy sporządzaniu takiego opracowania wykorzystuje się materiały udostępnione z zasobu, wyniki pomiarów, opracowania planistyczne oraz inne dokumenty i informacje, jeśli mają znaczenie dla zamierzenia budowlanego. To ważne, bo dobry dokument nie ogranicza się do samego obrysu działki.
Najczęściej projektant potrzebuje na nim kilku grup informacji jednocześnie:
- granic działki i sąsiednich nieruchomości,
- istniejącej zabudowy oraz jej położenia względem granic,
- sieci uzbrojenia terenu, czyli mediów i elementów infrastruktury,
- ukształtowania terenu, jeśli ma znaczenie dla odwodnienia, niwelacji lub posadowienia budynku,
- dojazdu, zjazdu, rowów, skarp, drzew i innych obiektów, które mogą wpływać na projekt,
- oznaczeń formalnych, dzięki którym wiadomo, kto opracował dokument i na jakiej podstawie.
W samym opisie technicznym zwykle pojawiają się elementy takie jak tytuł opracowania, skala, położenie obszaru, nazwa gminy, identyfikator obrębu, nazwa wykonawcy, identyfikator zgłoszenia prac, dane kierownika prac geodezyjnych oraz data opracowania. Jeżeli na mapie pojawiają się dodatkowe obiekty spoza standardowej treści mapy zasadniczej, powinna być też legenda, żeby projektant nie musiał zgadywać, co oznaczają symbole.
To właśnie dlatego na działkach budowlanych nie opłaca się brać pierwszej lepszej kopii z internetu. Liczy się aktualność i kompletność, a nie tylko to, że rysunek wygląda czytelnie. Następny krok to sprawdzenie, jak duże znaczenie mają granice samej działki i jej otoczenie.
Działka, granice i sąsiedztwo co geodeta musi sprawdzić w terenie
Przy inwestycji na działce najbardziej newralgiczne są granice i to, co dzieje się tuż za nimi. Ja zaczynam od pytania, czy przebieg granic jest jednoznaczny, bo jeżeli nie, samo sporządzenie podkładu nie rozwiąże problemu. Wtedy najpierw trzeba uporządkować stan graniczny, a dopiero później projektować budynek.
- Jeżeli punkty graniczne są niepewne, geodeta może potrzebować dodatkowych czynności, takich jak wznowienie znaków lub ustalenie granic.
- Jeżeli działka była już częściowo niwelowana, ogrodzona albo przebudowana, teren trzeba sprawdzić na nowo, a nie opierać się na starych założeniach.
- Jeżeli plan obejmuje dom blisko granicy, zjazd, przyłącza albo zbiornik retencyjny, otoczenie działki też wchodzi do gry.
- Jeżeli sąsiednie obiekty, słupy, rowy, skarpy albo drzewa wpływają na projekt, powinny zostać pokazane albo opisane.
Na działkach o prostej geometrii ten zakres bywa niewielki, ale przy parcelach narożnych, wąskich, z dużą różnicą wysokości albo w zwartej zabudowie robi się z tego dużo bardziej wymagające opracowanie. Dla inwestora to cenna informacja: im trudniejsze otoczenie, tym większa szansa, że geodeta będzie musiał wykonać więcej pomiarów i naniesień. Gdy ten zakres jest jasny, można sensownie zaplanować moment zlecenia i całą współpracę z geodetą.
Jak wygląda zamówienie i ile czasu trzeba na opracowanie
W praktyce najlepiej działa prosty układ: najpierw rozmawiasz z architektem albo projektantem, później przekazujesz geodecie zakres potrzebny dla konkretnej działki, a dopiero po tym rusza pomiar i opracowanie. Taka kolejność oszczędza najwięcej nerwów, bo geodeta wie, czy ma uwzględnić tylko teren inwestycji, czy również szersze otoczenie.
- Ustalasz z projektantem, jaki obszar i jakie elementy muszą znaleźć się na podkładzie.
- Zlecasz pracę geodecie z odpowiednimi uprawnieniami.
- Geodeta zgłasza pracę i pobiera potrzebne materiały z zasobu.
- Wykonuje pomiary terenowe na działce i w jej otoczeniu.
- Opracowuje dokument i przekazuje go do weryfikacji albo opatruje właściwą klauzulą.
- Gotowy materiał trafia do projektanta, który pracuje już na aktualnym podkładzie.
Na prostych działkach domowych całość zwykle zamyka się w kilku dniach roboczych do 2-3 tygodni. Przy bardziej skomplikowanym terenie, dużej liczbie kolizji albo w sezonie, gdy geodeci mają dużo zleceń, termin może się wydłużyć. W praktyce nie warto zostawiać tego na ostatnią chwilę, bo sam pomiar to tylko część pracy - równie ważne są dane z zasobu, opracowanie i ewentualne poprawki. To prowadzi do pytania, ile taki dokument kosztuje i co najbardziej podbija cenę.
Ile kosztuje przygotowanie i co realnie wpływa na cenę
Na typowej działce pod dom jednorodzinny trzeba zwykle liczyć około 1000-1500 zł. W branżowych zestawieniach średnia dla tej usługi kręci się w okolicy 1000 zł netto, ale dla inwestora ważniejsze od średniej są lokalne warunki: wielkość działki, gęstość zabudowy, dostępność danych i stopień komplikacji terenu.
| Co podnosi cenę | Dlaczego to działa na koszt |
|---|---|
| Większa powierzchnia działki | Geodeta musi objąć pomiarem większy obszar i więcej punktów odniesienia. |
| Gęsta zabudowa albo dużo sieci | Trzeba dokładniej rozpoznać kolizje i nanieść więcej elementów. |
| Trudny teren | Duże spadki, rowy, skarpy i różnice wysokości wydłużają pracę w terenie. |
| Braki w danych urzędowych | Im mniej gotowych informacji, tym więcej zależy od dodatkowych pomiarów. |
| Pośpiech | Przy krótkim terminie część wykonawców dolicza dopłatę za priorytetowe wykonanie. |
Do tego trzeba doliczyć osobny koszt pozyskania materiałów z państwowego zasobu. Zależnie od zakresu nie jest on wysoki jak przy samej usłudze, ale warto go uwzględnić w budżecie, bo to nie jest wydatek zerowy. Moja praktyczna rada jest prosta: nie pytaj tylko o cenę końcową, ale też o to, co dokładnie zawiera wycena i czy obejmuje ewentualne korekty. Najtańsza oferta bywa droga, jeśli później trzeba poprawiać dokument albo domawiać brakujące elementy.
Najczęstsze błędy, które opóźniają projekt na działce
Najwięcej strat czasu powstaje nie wtedy, gdy geodeta pracuje wolno, ale wtedy, gdy inwestor zleca wszystko w złej kolejności. Dobrze to widać przy działkach kupowanych pod budowę domu, gdzie każdy tydzień opóźnienia przesuwa cały harmonogram: projekt, wniosek, decyzję i start robót.
| Błąd | Skutek | Jak go uniknąć |
|---|---|---|
| Zlecenie po zamknięciu projektu | Projektant musi poprawiać rysunki albo czekać na nowy podkład. | Najpierw geodezja, potem finalizacja projektu. |
| Brak rozmowy z architektem | Mapa nie obejmuje ważnych elementów, np. zjazdu lub przyłączy. | Uzgodnij zakres przed zleceniem pracy. |
| Użycie nieaktualnych danych | Projekt opiera się na terenie, którego już fizycznie nie ma. | Sprawdź, czy działka nie została wcześniej zmieniona. |
| Rozpoczęcie robót ziemnych za wcześnie | Zmienia się ukształtowanie terenu i dokument traci aktualność. | Najpierw opracowanie, później niwelacja i roboty. |
| Ignorowanie granic sąsiednich działek | Wychodzą kolizje z zabudową lub odległościami wymaganymi przepisami. | Uwzględnij nie tylko własną parcelę, ale też jej otoczenie. |
To są błędy banalne, ale kosztowne. Jeśli działka wygląda „czysto” na papierze, w praktyce może mieć ukryty problem z granicami, spadkiem terenu albo kolizją z mediami. Dlatego zawsze patrzę na ten dokument jak na narzędzie porządkujące inwestycję, a nie formalność do odhaczenia. Kiedy już jest gotowy, można go wykorzystać znacznie szerzej niż tylko do samego wniosku.
Co zyskujesz, gdy zamówisz ją we właściwym momencie
Dobrze przygotowany podkład projektowy daje przede wszystkim spokój. Projektant pracuje na aktualnych danych, inwestor szybciej przechodzi przez formalności, a ryzyko przeróbek na etapie pozwolenia albo budowy spada wyraźnie niżej. Na działce to ma realną wartość, bo każda nieścisłość w granicach, sieciach albo ukształtowaniu terenu może odbić się na kosztach całej inwestycji.
Jeżeli planujesz dom, przyłącza, zjazd z drogi albo większe zagospodarowanie działki, nie traktuj tego opracowania jako dodatku. Zamawiaj je wtedy, gdy masz już wstępną koncepcję, ale jeszcze przed zamknięciem projektu. Dzięki temu geodeta przygotuje materiał pod faktyczne potrzeby inwestycji, a nie pod wersję, którą później trzeba będzie poprawiać. W praktyce właśnie taka kolejność najlepiej chroni czas, budżet i jakość całego przedsięwzięcia.
