Dobrze przygotowany projekt budowlany decyduje o tym, czy inwestycja ruszy bez zbędnych poprawek, czy utknie na etapie urzędu, map i uzgodnień. W tym artykule pokazuję, co naprawdę musi znaleźć się w dokumentacji do pozwolenia na budowę, jak rozumieć jej części, ile to zwykle kosztuje i gdzie najczęściej pojawiają się błędy, które wydłużają cały proces.
Najważniejsze rzeczy, które warto wiedzieć przed złożeniem dokumentów
- Do urzędu trafia nie „sam rysunek domu”, tylko komplet dokumentów potwierdzających zgodność inwestycji z przepisami i działką.
- Dokumentacja dzieli się na trzy logiczne części: zagospodarowanie terenu, opis architektury i część techniczną.
- Najczęstsze problemy wynikają z nieaktualnej mapy, braków w uzgodnieniach i niespójności między branżami.
- Ustawowy termin wydania decyzji to 65 dni od kompletnego wniosku, ale poprawki wydłużają sprawę.
- W praktyce samo pozwolenie dla domu mieszkalnego bywa bez opłaty, natomiast płaci się za dodatkowe pełnomocnictwa i opracowania branżowe.
- Przy małych domach jednorodzinnych istnieje też tryb zgłoszenia z projektem, który w niektórych sytuacjach upraszcza formalności.
Co urząd sprawdza przy pozwoleniu na budowę
Na etapie pozwolenia najważniejsze nie jest to, jak efektownie wygląda wizualizacja, tylko czy inwestycja da się legalnie wpasować w działkę, przepisy i otoczenie. Jak podaje GUNB, do wniosku dołącza się m.in. część dotyczącą zagospodarowania terenu, część architektoniczno-budowlaną, oświadczenie o prawie do dysponowania nieruchomością oraz dokumenty wymagane przepisami odrębnymi.
W praktyce sprawdzane są przede wszystkim trzy rzeczy: zgodność z planem miejscowym albo decyzją o warunkach zabudowy, poprawne usytuowanie obiektu oraz komplet wymaganych uzgodnień. Jeśli działka leży przy drodze, w strefie ochronnej, na terenie objętym konserwatorem albo w trudniejszych warunkach gruntowych, lista dokumentów zwykle się wydłuża.
Warto też pamiętać o wyjątku, który w 2026 r. nadal ma duże znaczenie: część małych domów jednorodzinnych do 70 m² można realizować na zgłoszenie z projektem, ale to nie znaczy, że dokumentacja staje się „symboliczna”. Po prostu idzie inną ścieżką administracyjną.
To prowadzi do kolejnego pytania, które inwestorzy zadają najczęściej: z czego dokładnie składa się cały komplet i co w nim jest naprawdę istotne.

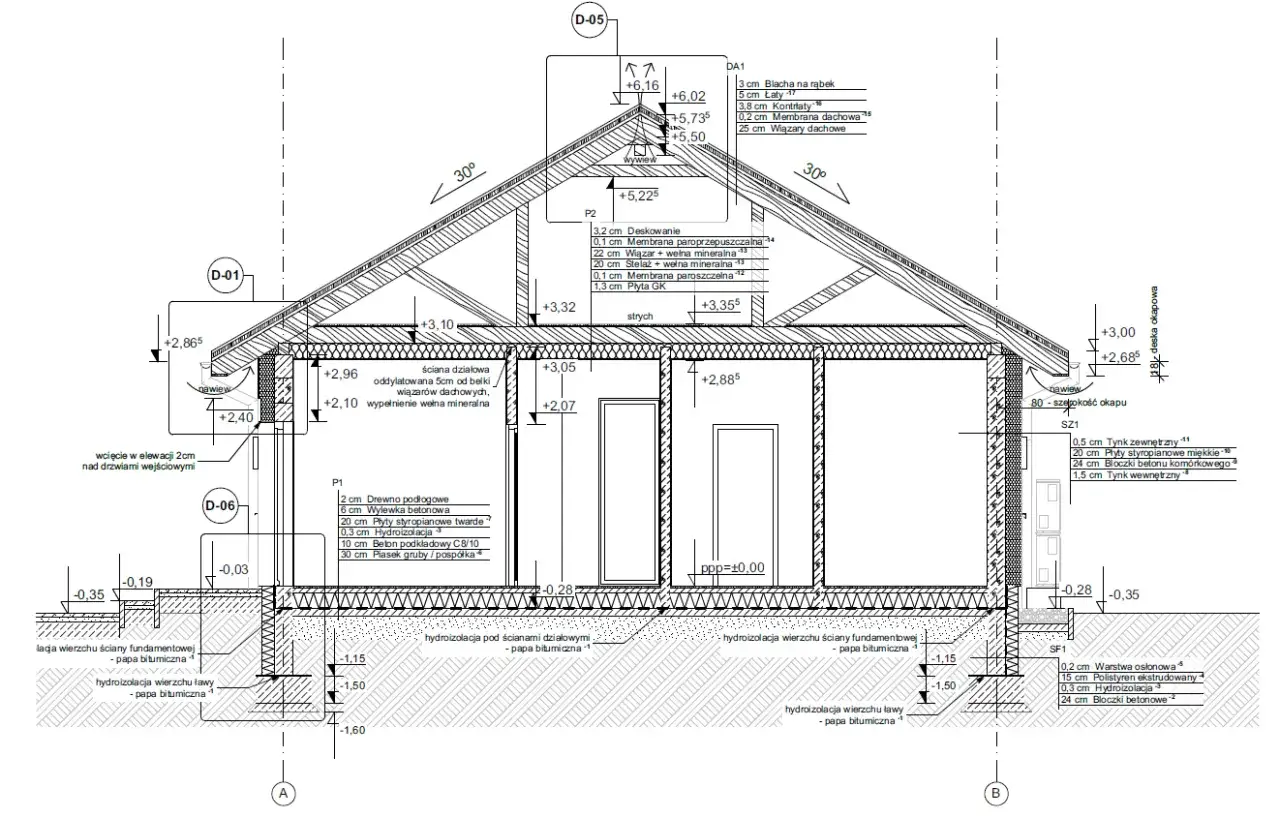

Z czego składa się komplet dokumentów i jak czytać jego części
Od strony praktycznej najłatwiej myśleć o tym pakiecie jak o trzech warstwach jednej całości. Ministerstwo Rozwoju i Technologii przypomina, że zatwierdzane przy pozwoleniu są przede wszystkim część zagospodarowania terenu oraz część architektoniczno-budowlana, a dokumentacja techniczna musi być spójna z resztą opracowania i trafia do dalszego etapu procesu.
| Część | Co zawiera | Po co jest potrzebna | Gdzie najłatwiej o błąd |
|---|---|---|---|
| Projekt zagospodarowania działki lub terenu | Granice działki, usytuowanie budynku, dojścia, dojazdy, zieleń, uzbrojenie terenu, odwodnienie, odległości od granic i sąsiedniej zabudowy | Pokazuje, czy obiekt da się bezpiecznie i zgodnie z przepisami posadowić na konkretnej działce | Nieaktualna mapa, zły obrys budynku, kolizja z przyłączami lub zbyt małe odległości |
| Projekt architektoniczno-budowlany | Układ i forma budynku, funkcja, parametry techniczne, źródło ciepła, opis materiałów, posadowienie, charakterystyka ekologiczna | Opisuje budynek jako obiekt, który ma spełniać przepisy i działać zgodnie z przeznaczeniem | Niespójność między funkcją a układem pomieszczeń, błędne parametry, brak wymaganych opisów |
| Projekt techniczny | Rozwiązania konstrukcyjne, obliczenia statyczno-wytrzymałościowe, instalacje, charakterystyka energetyczna, detale techniczne, warunki posadowienia | Pokazuje, jak obiekt ma być bezpiecznie i poprawnie wykonany | Rozjazd między architekturą a konstrukcją, błędy w instalacjach, źle policzone obciążenia |
Ja zawsze patrzę na ten podział bardzo praktycznie: jeśli coś zmieniasz w bryle, konstrukcji albo instalacjach, poprawka musi „przejść” przez cały komplet, a nie tylko przez jedną kartkę. Właśnie dlatego nawet prosty dom potrafi wymagać kilku branż jednocześnie, choć na pierwszy rzut oka wydaje się nieskomplikowany.
Sam projekt zagospodarowania terenu sporządza się na aktualnej mapie do celów projektowych, a w części technicznej pojawiają się obliczenia, konstrukcja i charakterystyka energetyczna budynku. To już nie jest materiał do szybkiego odhaczenia, tylko dokument, który ma obronić inwestycję na etapie wykonania i późniejszego odbioru.
Kiedy rozumie się te trzy elementy, łatwiej ocenić, kto naprawdę powinien nad nimi pracować i dlaczego poprawki najczęściej pojawiają się nie przy samym rysowaniu, lecz przy koordynacji branż.
Kto przygotowuje dokumenty i gdzie najczęściej pojawiają się poprawki
Formalnie całość prowadzi projektant, ale w praktyce dobra dokumentacja powstaje w zespole. Architekt koordynuje układ i zgodność z przepisami, konstruktor odpowiada za nośność i rozwiązania statyczne, instalatorzy dopinają wodę, kanalizację, ogrzewanie i wentylację, a geodeta oraz geotechnik dostarczają danych o działce i gruncie.
Najważniejsze jest jednak nie to, kto „narysował”, tylko kto dopilnował spójności. Projektant odpowiada za wzajemne skoordynowanie opracowań, a to w praktyce oznacza, że jedna zmiana w rzucie fundamentów, technologii ogrzewania albo lokalizacji przyłącza musi mieć odzwierciedlenie w pozostałych częściach dokumentacji.
- Geodeta porządkuje stan działki i mapę do celów projektowych.
- Geotechnik ocenia grunt i warunki posadowienia.
- Architekt pilnuje układu, funkcji, formy i zgodności z przepisami.
- Konstruktor dobiera rozwiązania nośne i obliczenia.
- Branżyści instalacyjni dopasowują media i systemy techniczne do budynku.
W przypadku projektu gotowego największym ryzykiem jest złudzenie, że adaptacja to tylko kosmetyka. W rzeczywistości trzeba sprawdzić warunki działki, strefy oddziaływania, instalacje, fundamenty, wysokości i lokalne ograniczenia. Dopiero wtedy taki projekt zaczyna naprawdę „pasować” do konkretnej nieruchomości.
Jeśli chcesz przejść przez ten etap bez nerwów, następnym krokiem nie jest jeszcze urząd, tylko uporządkowana ścieżka pracy nad dokumentami od planu miejscowego aż po złożenie wniosku.
Jak wygląda droga od działki do złożenia wniosku
Najczęściej inwestorzy gubią czas nie na samym pozwoleniu, ale wcześniej, przy zbieraniu danych wejściowych. Ja zwykle rozbijam ten proces na kilka prostych kroków, bo wtedy łatwiej kontrolować kolejność i nie robić kosztownych ruchów wstecz.
- Sprawdź podstawę planistyczną. Najpierw ustal, czy działka ma miejscowy plan zagospodarowania przestrzennego, a jeśli nie, czy potrzebujesz decyzji o warunkach zabudowy.
- Zamów mapę do celów projektowych. Bez aktualnych danych terenowych łatwo zaprojektować coś, co później nie przejdzie w urzędzie albo koliduje z uzbrojeniem działki.
- Ustal program funkcjonalny. To moment na decyzje o metrażu, liczbie kondygnacji, garażu, źródle ciepła i układzie instalacji. Im wcześniej, tym mniej zmian później.
- Dopnij część techniczną i branżową. W tym miejscu rozstrzyga się konstrukcję, fundamenty, instalacje i parametry energetyczne, czyli rzeczy, które potem kosztują najwięcej, jeśli trzeba je poprawiać.
- Złóż komplet dokumentów. Wniosek można złożyć papierowo albo elektronicznie przez rządowy system do obsługi spraw budowlanych.
- Uwzględnij ustawowy termin. Organ ma co do zasady 65 dni na wydanie decyzji od kompletnego wniosku, ale braki formalne, poprawki i uzgodnienia potrafią ten czas realnie wydłużyć.
Warto tu dodać jedną praktyczną rzecz: jeśli budujesz mały dom jednorodzinny i możesz skorzystać ze zgłoszenia z projektem, procedura administracyjna wygląda inaczej, ale sens przygotowania dokumentacji pozostaje taki sam. Nadal potrzebujesz porządnego opracowania, bo urzędowe uproszczenie nie zwalnia z odpowiedzialności za zgodność z przepisami.
Dopiero po tej ścieżce widać, ile dokumenty kosztują naprawdę i dlaczego sama opłata urzędowa jest zwykle najmniejszym elementem budżetu.
Ile to kosztuje i gdzie uciekają pieniądze
To jeden z tych tematów, w których inwestorzy często patrzą zbyt wąsko. Sama decyzja dla budynku mieszkalnego jednorodzinnego realizowanego na własne cele mieszkaniowe zwykle nie generuje opłaty skarbowej, ale koszty dokumentacji, map, uzgodnień i ewentualnego pełnomocnictwa już jak najbardziej są realne. Pełnomocnictwo to dziś najczęściej 17 zł, więc problem nie leży w urzędzie, tylko w pracy specjalistów.
| Pozycja | Orientacyjny koszt | Co wpływa na cenę |
|---|---|---|
| Adaptacja projektu gotowego | 3 000-8 000 zł | Zakres zmian, warunki działki, korekty konstrukcyjne, dopasowanie do MPZP lub WZ |
| Pełna dokumentacja dla standardowego domu jednorodzinnego | 12 000-25 000 zł | Metraż, stopień skomplikowania bryły, liczba branż, zakres uzgodnień |
| Budynek bardziej złożony | 25 000-60 000 zł i więcej | Nietypowa konstrukcja, trudny grunt, duża liczba instalacji, dodatkowe opinie i ekspertyzy |
| Dodatkowe opracowania | kilka tysięcy złotych osobno | Mapa do celów projektowych, badania geotechniczne, uzgodnienia branżowe, dokumenty specjalne |
Największą różnicę w cenie robią trzy rzeczy: skala inwestycji, trudność działki i liczba osób, które muszą uzgodnić wspólne rozwiązanie. Dom na prostej parceli, z prostą bryłą i standardowymi instalacjami, będzie znacząco tańszy niż budynek z dużymi przeszkleniami, skomplikowanym dachem i wymagającym gruntem.
Na rynku często widać też różnicę między projektem katalogowym a dokumentacją szytą na miarę. Gotowy wariant daje oszczędność na starcie, ale jeśli działka wymaga większej adaptacji, różnica cenowa szybko się rozmywa. Dlatego ja zawsze patrzę nie na sam cennik, tylko na to, co rzeczywiście obejmuje wycena.
Skoro budżet jest już bardziej przejrzysty, warto zobaczyć, które błędy najczęściej powodują, że urząd odsyła wniosek albo prosi o poprawki.
Najczęstsze błędy, przez które wniosek wraca do poprawy
Większość problemów nie wynika z „wielkiej wpadki”, tylko z kilku drobnych niedopatrzeń, które na końcu sumują się w formalny kłopot. W praktyce to właśnie one wydłużają proces najbardziej, bo jedna poprawka pociąga za sobą kolejne.
| Błąd | Skutek | Jak tego uniknąć |
|---|---|---|
| Niezgodność z MPZP albo WZ | Urząd prosi o korektę albo nie zatwierdza rozwiązania | Sprawdź warunki zabudowy jeszcze przed zamknięciem koncepcji |
| Nieaktualna mapa lub zły stan działki | Błędne usytuowanie budynku, przyłączy lub dojazdu | Zamów aktualne opracowanie geodezyjne i porównaj je z projektem |
| Brak uzgodnień branżowych | Wniosek nie jest kompletny | Sprawdź, czy instalacje, drogi, odwodnienie i ewentualne odstępstwa są dopięte |
| Rozbieżności między częścią architektoniczną i techniczną | Konieczność nanoszenia zmian na kilka opracowań jednocześnie | Trzymaj jedną wersję roboczą i dopiero potem zamykaj dokumenty |
| Za późne decyzje o zmianach | Opóźnienia, kosztowne korekty i ryzyko nowego obiegu dokumentów | Ustal kluczowe decyzje przed złożeniem wniosku, nie po nim |
| Mylenie dokumentacji do pozwolenia z projektem wykonawczym | Oczekiwanie, że urzędowy komplet rozwiąże wszystko aż do ostatniej śruby | Traktuj dokumentację urzędową jako bazę, a nie pełną instrukcję wykonawczą |
Najlepsza strategia jest prosta: zanim złożysz dokumenty, sprawdź nie tylko ich kompletność, ale też spójność między rysunkami, opisami i warunkami działki. To właśnie ta spójność najczęściej decyduje, czy sprawa przejdzie gładko, czy wróci do poprawy.
Na koniec zostawiam sobie praktyczny zestaw kontroli, który stosuję zawsze, gdy chcę ograniczyć ryzyko opóźnień do minimum.
Co sprawdzam przed złożeniem dokumentów, żeby nie wracać do poprawek
Przed wysłaniem kompletu robię krótki, ale bardzo konkretny przegląd. To oszczędza więcej czasu niż późniejsze tłumaczenie się z jednego brakującego załącznika albo błędnie wpisanej odległości od granicy.
- Czy mam potwierdzoną podstawę planistyczną dla działki.
- Czy mapa i stan faktyczny działki są zgodne z rysunkami.
- Czy wszystkie branże mówią jednym językiem, a nie każda liczy coś innego.
- Czy podpisy, uprawnienia i oświadczenia są kompletne.
- Czy wiem, czy moja inwestycja idzie klasycznym pozwoleniem, czy uproszczonym zgłoszeniem z projektem.
- Czy nie zostawiłem decyzji konstrukcyjnych i instalacyjnych „na później”, bo później zwykle oznacza drożej.
Jeżeli dokumentacja jest dobrze ustawiona na starcie, urząd przestaje być przeszkodą, a staje się tylko formalnym etapem. W budynkach najwięcej kosztują nie same papiery, ale poprawki wprowadzone za późno, dlatego właśnie dobra dokumentacja ma realną wartość finansową, a nie tylko urzędową.
