Sprawne doprowadzenie zasilania do budynku to jeden z tych tematów, które łatwo odłożyć na później, a potem kosztują czas i nerwy. Dobrze zaplanowane przyłącze decyduje o tym, kiedy ruszy budowa, ile zapłacisz za wykonanie infrastruktury i czy w projekcie domu nie trzeba będzie robić kosztownych korekt. W tym tekście rozpisuję, jak wygląda cały proces, jakie dokumenty są potrzebne, od czego zależy koszt i jak dobrać moc tak, żeby instalacja była wygodna także po wprowadzeniu się.
Najważniejsze informacje w skrócie
- W przypadku domu jednorodzinnego mówimy zwykle o niskim napięciu, a więc o zasilaniu do 1 kV.
- Standardowa kolejność działań to: wniosek, warunki przyłączenia, umowa, prace w terenie, montaż licznika.
- Do wniosku najczęściej potrzebne są: tytuł prawny do nieruchomości, plan zabudowy lub szkic sytuacyjny oraz dane dotyczące mocy.
- Koszt rośnie nie tylko wraz z mocą, ale też z długością odcinka, rodzajem przyłącza i zakresem robót poza taryfą.
- Przy nowym domu zwykle rozsądniejszy jest zapas mocy i zasilanie trójfazowe niż „na styk”.
- Najdroższy błąd to złożenie wniosku za późno albo zaniżenie mocy pod dzisiejsze, a nie przyszłe potrzeby.
Czym jest przyłącze elektryczne i dlaczego trzeba je zaplanować przed zakupem działki

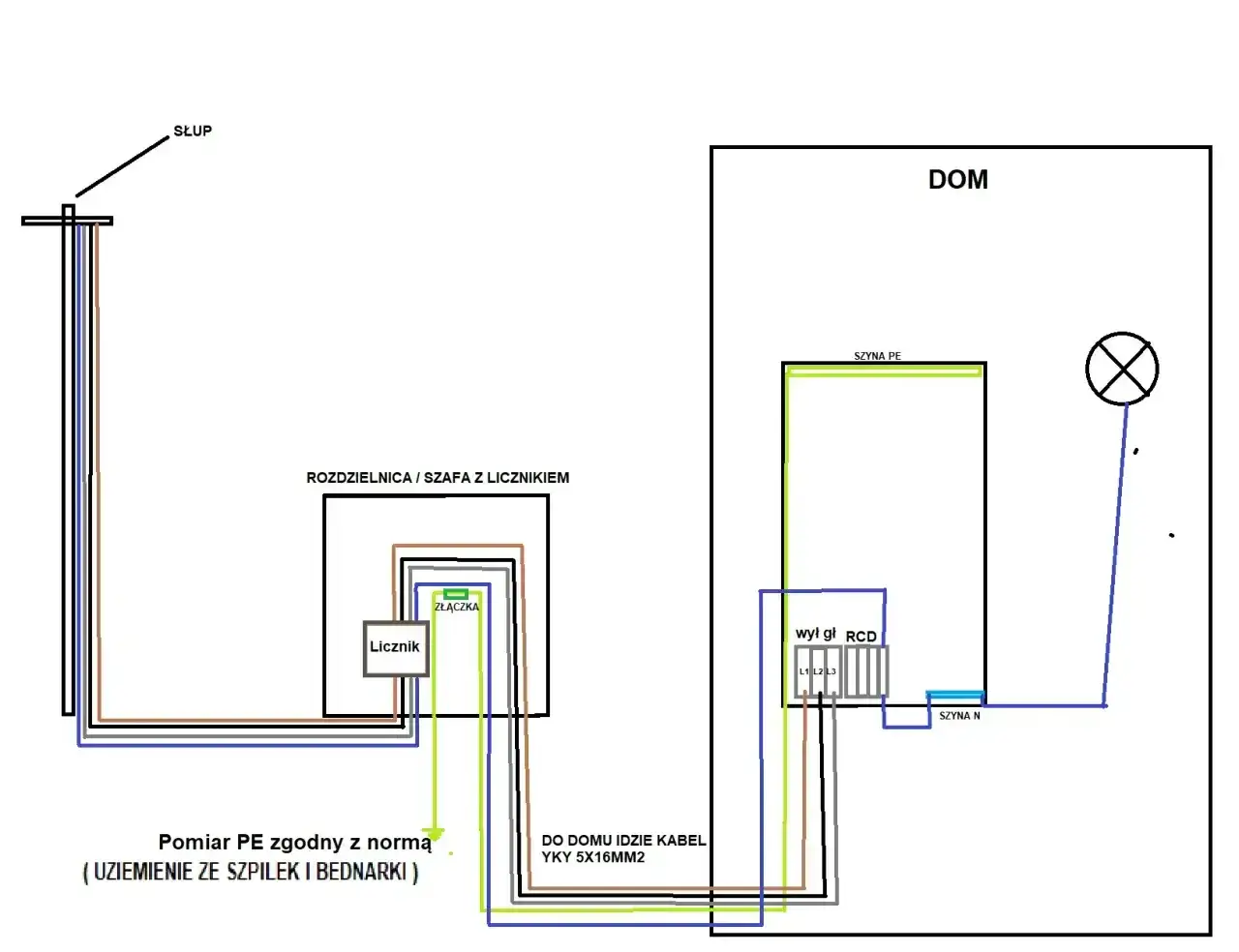

W praktyce to odcinek infrastruktury, który łączy sieć operatora z punktem zasilania budynku. Dla domu jednorodzinnego niemal zawsze mówimy o niskim napięciu (nN), czyli do 1 kV, a dalej zaczyna się już instalacja wewnętrzna po stronie inwestora. Ta granica jest ważna, bo od niej zależą formalności, zakres robót i to, kto za co odpowiada.
Ja patrzę na to tak: jeżeli działka nie ma łatwego dostępu do sieci, zasilanie przestaje być drobnym technicznym detalem, a staje się elementem wyceny całej inwestycji. Brak miejsca na złącze, długa trasa kabla albo konieczność przebudowy sieci potrafią opóźnić budowę bardziej niż sam projekt domu. Dlatego temat warto sprawdzić jeszcze przed decyzją zakupową, zwłaszcza przy działkach na obrzeżach lub w słabiej uzbrojonych rejonach.
Kiedy już wiadomo, że przyłączenie jest realne, przechodzę do samego procesu, bo tam najłatwiej zgubić czas na formalnościach.

Jak wygląda droga od wniosku do montażu licznika
Proces nie jest skomplikowany, ale lubi się wydłużać, jeśli ktoś składa niepełny wniosek albo zmienia założenia w połowie drogi. Przy prostych inwestycjach operator zwykle obsługuje sprawę szybciej, ale przy większych obiektach terminy rosną, a całość potrafi zająć od kilku tygodni do kilku miesięcy. Enea Operator pokazuje to bardzo jasno: dla standardowych przypadków mowa o 30 dniach na wydanie warunków, a dla dużych obiektów nawet o 150 dniach.
- Składasz wniosek o określenie warunków przyłączenia.
- Operator sprawdza możliwości techniczne i określa warunki.
- Podpisujesz umowę o przyłączenie.
- Powstaje infrastruktura po stronie operatora, a po Twojej stronie przygotowywana jest instalacja wewnętrzna.
- Po odbiorze montowany jest układ pomiarowy, czyli licznik, i można podpisać umowę na dostawę energii.
W praktyce najwięcej opóźnień robią braki we wniosku, nie sam kabel w ziemi. Jeśli dokumenty są kompletne, cały proces jest zwykle przewidywalny, a to prowadzi prosto do kolejnego pytania: co trzeba przygotować, żeby wniosek nie wrócił do poprawy.
Jakie dokumenty i dane przygotować, żeby nie wracać do poprawy
Najczęściej potrzebne są trzy rzeczy: dokument potwierdzający tytuł prawny do nieruchomości, plan zabudowy albo szkic sytuacyjny oraz sam wniosek z danymi inwestycji. To brzmi banalnie, ale w praktyce właśnie na tych punktach inwestorzy najczęściej się wykładają. Brakuje numeru działki, adresu, precyzyjnej lokalizacji budynku albo informacji o tym, co ma być zasilane.
- Tytuł prawny do nieruchomości - akt własności, umowa najmu, dzierżawy albo inny dokument potwierdzający prawo do korzystania z działki lub budynku.
- Plan zabudowy lub szkic sytuacyjny - pokazuje położenie obiektu względem istniejącej sieci i sąsiednich działek.
- Dane techniczne obiektu - planowana moc, rodzaj budynku, przewidywany termin rozpoczęcia poboru energii.
- Zakładane wyposażenie - ogrzewanie, płyta indukcyjna, pompa ciepła, ładowarka do auta, klimatyzacja.
- Pełnomocnictwo - jeśli sprawę składa ktoś za inwestora.
Ja zawsze polecam opisać dom nie „ogólnie”, tylko tak, jak będzie używany w rzeczywistości. Jeśli już dziś wiadomo, że w budynku pojawią się urządzenia grzewcze, kuchnia elektryczna albo ładowarka EV, lepiej wpisać to od razu. Operator wyliczy wtedy moc pod realny scenariusz, a nie pod wersję minimalną. Gdy dokumenty są spójne, kolejny krok to policzenie kosztów i sprawdzenie, co naprawdę podbija budżet.
Ile to kosztuje i od czego zależy rachunek
Ja wolę patrzeć na koszt szerzej niż tylko przez stawkę za kilowat. Sama opłata za przyłączenie to tylko część wydatku. Do tego dochodzą roboty w terenie, ewentualna rozbudowa sieci, projekty, uzgodnienia i wszystko to, co trzeba zrobić po stronie działki, zanim energia faktycznie popłynie do budynku.
| Pozycja | Co ją zmienia | Co to oznacza dla budżetu |
|---|---|---|
| Opłata za przyłączenie | Moc, napięcie, rodzaj przyłącza i grupa przyłączeniowa | Przy domu zwykle to kilka tysięcy złotych lub mniej, ale zależy od taryfy i warunków technicznych |
| Dodatkowa długość odcinka | Odległość od istniejącej sieci | Im dalej do sieci, tym szybciej rośnie koszt |
| Roboty poza taryfą | Geodezja, wykopy, projekty, odtworzenie nawierzchni | To często osobny wydatek inwestora, którego nie widać w pierwszej kalkulacji |
| Późniejsza zmiana mocy | Nowa płyta, pompa ciepła, ładowarka EV, ogrzewanie elektryczne | Jedna z najdroższych korekt, bo wraca procedura i tracisz czas |
Według taryfy PGE Dystrybucja na 2026 r. dla niskiego napięcia stawka wynosi 15,84 zł/kW przy przyłączu napowietrznym i 92,02 zł/kW przy kablowym. Jeśli odcinek przekracza 200 m, za każdy kolejny metr doliczana jest opłata 32,30 zł przy wersji napowietrznej albo 43,73 zł przy kablowej. To dobry przykład, bo pokazuje, że sama moc nie wyczerpuje tematu - odległość od sieci potrafi zmienić budżet równie mocno jak parametry techniczne.
W realnych inwestycjach przy domu jednorodzinnym najczęściej liczę kilka tysięcy złotych, ale przy długim odcinku lub koniecznej przebudowie sieci kwota szybko rośnie. Najbardziej opłaca się więc dobrze dobrać moc, bo to ona najszybciej pokazuje, czy projekt jest przewymiarowany, czy zbyt ciasny.
Jak dobrać moc i rodzaj zasilania do domu
Tu najłatwiej popełnić błąd, bo inwestorzy często patrzą tylko na dzisiejsze zużycie, a nie na to, co pojawi się w budynku za dwa lata. Moc przyłączeniowa to parametr uzgadniany z operatorem na etapie warunków, a nie przypadkowa liczba z sufitu. Enea Operator podaje orientacyjnie, że dla domu z tradycyjnymi odbiornikami wystarczy 10-12 kW, przy kuchence elektrycznej sensownym minimum jest 16 kW, a przy przepływowych podgrzewaczach wody potrzeba zwykle 20-25 kW.
| Scenariusz | Orientacyjna moc | Mój komentarz |
|---|---|---|
| Podstawowe wyposażenie domu | 10-12 kW | Da się, ale zapas bywa mały |
| Płyta elektryczna lub indukcyjna plus standardowe AGD | Minimum 16 kW | To bezpieczniejszy punkt startowy dla nowego domu |
| Kuchnia elektryczna i przepływowe podgrzewacze wody | 20-25 kW | Rozsądny poziom, jeśli dom będzie mocno „na prąd” |
| Większy metraż, ogrzewanie elektryczne, ładowarka EV | 25 kW i więcej | Tu warto policzyć obciążenie z projektantem, nie na oko |
W nowych budynkach prawie zawsze lepiej wypada zasilanie trójfazowe niż jednofazowe. Trzy fazy pozwalają rozłożyć obciążenia, bezpieczniej obsługują nowoczesne urządzenia i dają więcej swobody przy późniejszej rozbudowie domu. Jednofazowe zasilanie ma sens tylko przy naprawdę małych potrzebach, a to w praktyce rzadko pasuje do współczesnej inwestycji mieszkaniowej.
Najprościej mówiąc: jeśli w planie są pompa ciepła, indukcja, klimatyzacja i samochód elektryczny, nie warto projektować zasilania „na styk”. Przy dobrze dobranej mocy łatwiej uniknąć korekt, a to prowadzi prosto do najczęstszych błędów, które widzę w praktyce.
Jakie błędy najczęściej spowalniają całą inwestycję
Z mojego doświadczenia największe opóźnienia nie biorą się z techniki, tylko z niedoszacowania potrzeb i zbyt późnego startu formalności. Najczęściej problem nie jest w samym operatorze, tylko w tym, że projekt budynku i zasilania nie są ze sobą zsynchronizowane.
- Złożenie wniosku dopiero wtedy, gdy budowa już stoi pod ścianą.
- Zaniżenie mocy, bo „na razie wystarczy”, mimo że docelowy dom będzie miał zupełnie inne obciążenie.
- Brak zgodności między szkicem działki a rzeczywistym projektem domu.
- Nieprzekazanie elektrykowi aktualnych warunków przyłączenia przed startem prac wewnętrznych.
- Liczenie na tymczasowe zasilanie bez sprawdzenia, czy da się je potem sensownie wykorzystać docelowo.
- Ignorowanie odległości od istniejącej sieci, która potrafi przeważyć cały budżet.
Ja w takich sytuacjach od razu pytam nie o samą „zgodę na prąd”, tylko o docelowy sposób użytkowania budynku. To prosty filtr, ale bardzo skuteczny. Jeśli inwestor już teraz wie, że za rok dojdzie pompa ciepła albo ładowarka do auta, lepiej wpisać to od początku niż wracać do rozbudowy instalacji po wykończeniu wnętrz. Żeby nie wracać do tych samych poprawek, zamykam temat krótką checklistą przed odbiorem.
Co sprawdzam, zanim uznam temat zasilania budynku za domknięty
- Czy punkt przyłączenia zgadza się z projektem działki i nie koliduje z ogrodzeniem, wjazdem albo planowaną małą architekturą.
- Czy moc obejmuje nie tylko obecne potrzeby, ale też przyszłe urządzenia, które realnie pojawią się w budynku.
- Czy warunki przyłączenia nie nakładają dodatkowych obowiązków, które wydłużą roboty po Twojej stronie.
- Czy lokalizacja złącza i licznika jest wygodna dla użytkowania, serwisu i późniejszej rozbudowy.
- Czy elektryk dostał aktualne dokumenty, a nie wersję sprzed kilku miesięcy.
To drobiazgi, ale każdy z nich potrafi oszczędzić kilka tygodni i kilka niepotrzebnych przeróbek. Najlepszy efekt daje traktowanie zasilania jako części budżetu i harmonogramu inwestycji, a nie jako formalności do odhaczenia na końcu. Jeśli ten etap jest dobrze przemyślany, budowa idzie spokojniej, a dom od pierwszego dnia działa tak, jak był zaprojektowany.
