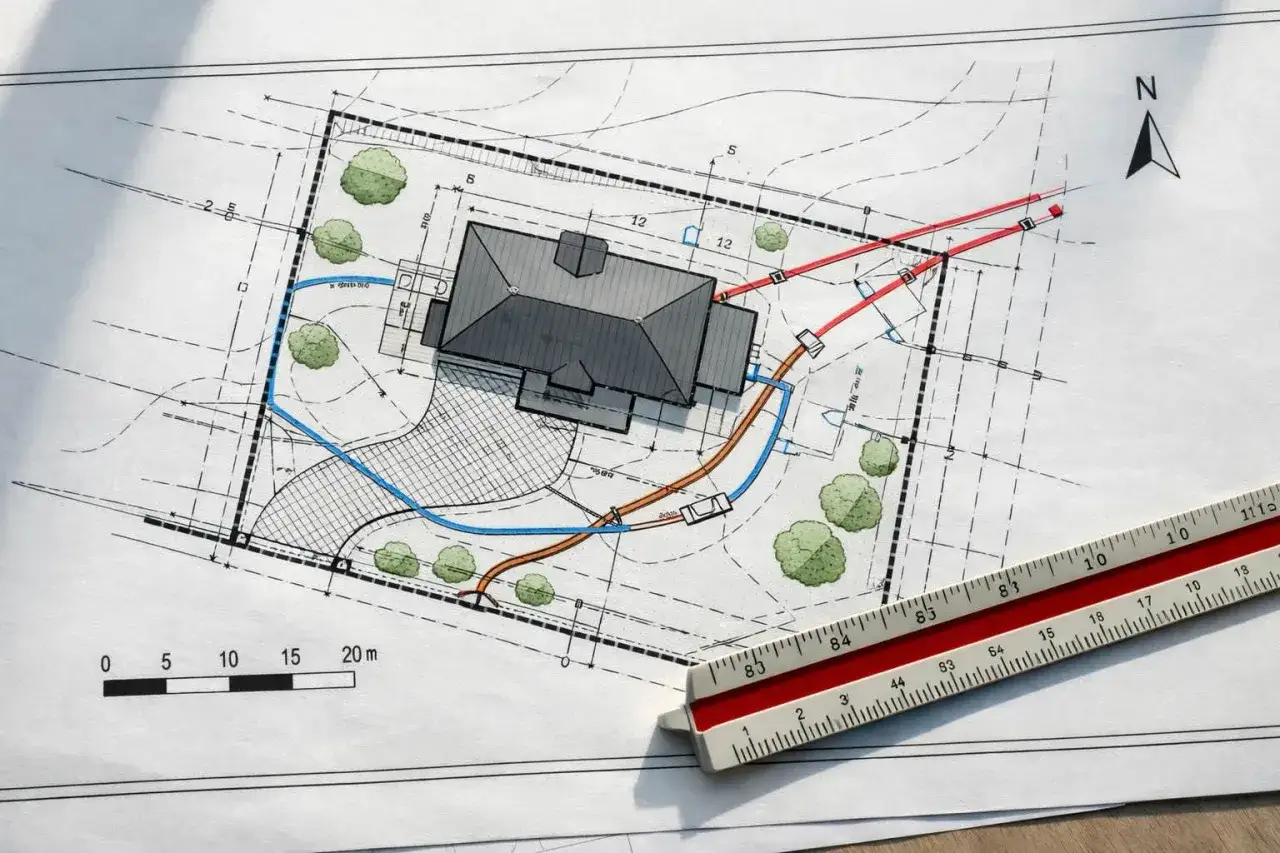

Projekt zagospodarowania terenu to jeden z tych dokumentów, które decydują, czy budowa ruszy bez zastrzeżeń, czy utknie na etapie formalności. W praktyce pokazuje, jak obiekt, przyłącza, komunikacja i zieleń mają układać się na działce, a przy okazji pozwala sprawdzić zgodność inwestycji z MPZP albo warunkami zabudowy. Poniżej rozkładam temat na czynniki pierwsze: co musi zawierać, kto go przygotowuje, ile to zwykle kosztuje i gdzie inwestorzy najczęściej popełniają kosztowne błędy.
Najważniejsze informacje w skrócie
- To część projektu budowlanego, która porządkuje usytuowanie obiektu na działce i pokazuje jego relację z otoczeniem.
- Powstaje na aktualnej mapie do celów projektowych i musi pasować do MPZP, decyzji WZ oraz pozostałych części dokumentacji.
- Najczęściej przygotowuje ją projektant z odpowiednimi uprawnieniami, ale bez dobrej mapy i danych od inwestora dokument szybko zaczyna się rozjeżdżać.
- W rysunku trzeba pokazać m.in. granice działki, obrys obiektu, komunikację, zieleń, sieci uzbrojenia terenu i obszar oddziaływania.
- W 2026 roku duże znaczenie ma precyzyjny zapis wymiarów, bo przepisy doprecyzowują dokładność do 0,01 m.
- Najwięcej problemów powodują błędne odległości od granic, nieczytelne przyłącza i brak spójności z mapą albo z projektem architektoniczno-budowlanym.
Czym jest i gdzie naprawdę mieści się w procesie budowlanym
Na ten dokument patrzę jak na pierwszy test całej inwestycji. Jeśli tutaj coś się nie zgadza, zwykle później nie zgadza się już nic: ani lokalizacja budynku, ani wjazd, ani prowadzenie mediów, ani nawet sposób odprowadzenia wód opadowych. Formalnie chodzi o część projektu budowlanego, która pokazuje, jak obiekt ma zostać rozmieszczony na działce lub terenie oraz jaki będzie jego wpływ na otoczenie.
To nie jest dekoracyjny rysunek, tylko narzędzie do sprawdzenia zgodności inwestycji z przepisami. Urząd patrzy na niego razem z projektem architektoniczno-budowlanym, a projekt techniczny musi być z nim spójny. W praktyce ten dokument jest potrzebny przede wszystkim przy pozwoleniu na budowę, ale pojawia się też przy wybranych zgłoszeniach, zwłaszcza tam, gdzie inwestycja ma znaczenie dla układu terenu, przyłączy albo bezpieczeństwa użytkowania.
Dla inwestora najważniejsze jest jedno: jeśli działka ma ograniczenia planistyczne, strefy ochronne, trudny dojazd albo skomplikowane uzbrojenie, to właśnie ten etap najszybciej pokaże, czy pomysł w ogóle da się legalnie i sensownie zrealizować. To ważne tło, ale dopiero lista elementów pokazuje, czy dokument jest naprawdę kompletny.

Co musi się w nim znaleźć, żeby urząd nie szukał poprawek
Najmocniejsza strona tego opracowania to precyzja. Urząd nie potrzebuje ogólnej koncepcji, tylko czytelnej odpowiedzi na pytanie: co dokładnie stanie na działce, gdzie i w jakiej relacji do otoczenia. W obowiązujących zasadach ogromne znaczenie ma aktualna mapa do celów projektowych, a część rysunkowa musi być czytelna, spójna i oparta na konkretnych wymiarach. Dodatkowo odległości w rysunku podaje się z dokładnością do 0,01 m, co dobrze pokazuje, jak mało miejsca jest tu na „oko” i szacunkowe rozwiązania.
| Element | Co powinien pokazać | Dlaczego to ważne |
|---|---|---|
| Granice działki lub terenu | Dokładny zasięg opracowania i odniesienie do ewidencji | Bez tego nie da się ocenić odległości od granic i zgodności z przepisami |
| Usytuowanie obiektu | Obrys budynku, jego położenie i relacje względem innych elementów | To podstawowa informacja dla urzędu i wykonawcy |
| Sieci uzbrojenia terenu | Woda, kanalizacja, gaz, prąd, telekomunikacja i inne istotne media | Pokazuje, czy inwestycja ma realne warunki techniczne obsługi |
| Układ komunikacyjny | Wjazd, dojście, dojazd, miejsca postojowe, czasem promienie manewrowe | Bez sprawnego dojazdu projekt może być trudny do obrony formalnie i funkcjonalnie |
| Odprowadzanie ścieków i wód opadowych | Sposób kanalizacji sanitarnej, deszczowej albo rozwiązań indywidualnych | To jeden z częstszych punktów spornych na etapie uzgodnień |
| Układ zieleni | Istniejącą i projektowaną zieleń, nasadzenia, drzewa do zachowania | Bywa istotny planistycznie i środowiskowo, zwłaszcza przy większych działkach |
| Obszar oddziaływania obiektu | Teren, na którym inwestycja wywołuje skutki prawne lub techniczne | Od tego zależy m.in. tryb procedury i zakres wymaganych uzgodnień |
W praktyce liczy się też skala. Dla działki budowlanej najczęściej stosuje się skalę nie mniejszą niż 1:500, dla większych terenów 1:1000, a dla rozległych obszarów i obiektów liniowych 1:2000. Im bardziej złożona inwestycja, tym więcej znaczą też rzędne, czyli wysokości punktów odniesienia na terenie. Jeśli teren ma spadki, niwelacje albo planowane zmiany ukształtowania, te dane przestają być dodatkiem i stają się jednym z głównych elementów projektu.
To wszystko brzmi technicznie, ale ma prosty sens: dokument ma pokazać nie tylko budynek, lecz także cały kontekst działki. Skoro już wiadomo, co powinno się w nim znaleźć, warto odróżnić go od innych papierów, które inwestorzy często wrzucają do jednego worka.
Jak odróżnić go od mapy do celów projektowych i pozostałych części projektu
Najwięcej nieporozumień bierze się z tego, że inwestor słyszy kilka podobnych nazw i zakłada, że chodzi o to samo. Nie chodzi. Mapa to podkład, projekt to decyzja projektowa, a projekt techniczny to dopiero szczegółowe rozwiązania konstrukcyjne i materiałowe. Te różnice mają znaczenie, bo od nich zależy, kto odpowiada za dany etap i co urząd realnie ocenia.
| Dokument | Rola | Kto go przygotowuje | Najważniejsze zastosowanie |
|---|---|---|---|
| Mapa do celów projektowych | Geodezyjna baza pod projekt | Uprawniony geodeta | Podkład do opracowania projektu budowlanego |
| Projekt zagospodarowania działki lub terenu | Pokazuje rozmieszczenie obiektu i zagospodarowanie terenu | Projektant z odpowiednimi uprawnieniami | Podstawa do zatwierdzenia przy pozwoleniu na budowę |
| Projekt architektoniczno-budowlany | Opisuje formę, funkcję i parametry budynku | Projektant branżowy lub zespół projektowy | Ocena rozwiązań architektonicznych i użytkowych |
| Projekt techniczny | Zawiera konstrukcję, obliczenia i rozwiązania materiałowe | Projektant branżowy | Realizacja i szczegóły wykonawcze |
| Plan sytuacyjny | Uproszczone przedstawienie usytuowania dla wybranych robót | Projektant | Przy niektórych przyłączach i stacjach ładowania |
Ja zawsze podkreślam jedną rzecz: mapa nie zastępuje projektu. Nawet dobra, aktualna mapa nie odpowie na pytanie, czy budynek da się ustawić zgodnie z przepisami, gdzie poprowadzić media i jak rozwiązać odwodnienie. Ona tylko daje punkt wyjścia. Dopiero z tego punktu projektant buduje całą logikę zagospodarowania.
Jeśli te różnice są już jasne, można przejść do praktyki, czyli do tego, jak taki dokument powstaje krok po kroku i gdzie inwestor ma realny wpływ na efekt końcowy.
Jak powstaje w praktyce krok po kroku
W dobrze prowadzonym procesie ten etap nie zaczyna się od rysowania, tylko od zebrania danych. Im lepszy start, tym mniej poprawek później. W prostym domu jednorodzinnym wiele rzeczy da się domknąć szybko, ale przy większych działkach, skarpach, nieregularnych granicach albo skomplikowanych przyłączach czas rośnie bardzo wyraźnie.
-
Sprawdzenie planu miejscowego albo decyzji WZ. To baza. Bez tego łatwo zaprojektować coś, czego działka w ogóle nie pozwala przyjąć, na przykład złą linię zabudowy albo niewłaściwą funkcję obiektu.
-
Zamówienie aktualnej mapy do celów projektowych. Tu pracuje geodeta. Mapa musi uwzględniać rzeczywiste uzbrojenie terenu, a przy większych inwestycjach także szerszy kontekst działki i otoczenia.
-
Ustalenie koncepcji zagospodarowania. Projektant rozkłada budynek, dojazd, dojścia, miejsca postojowe, zieleń, przyłącza i strefy techniczne. To moment, w którym często wychodzi, że lepsze jest przesunięcie obiektu o kilkadziesiąt centymetrów niż późniejsze poprawki całej dokumentacji.
-
Koordynacja branżowa. Jeśli potrzebne są uzgodnienia z wodociągami, energetyką, gazownią albo innymi gestorami sieci, trzeba je uwzględnić wcześniej. Tego nie da się sensownie „dorysować” na końcu bez ryzyka niespójności.
-
Weryfikacja zgodności między częściami projektu. Układ na działce musi zgadzać się z częścią architektoniczno-budowlaną, a projekt techniczny musi być z nim zgodny. W praktyce to jeden z najczęściej pomijanych momentów kontroli wewnętrznej.
-
Finalny przegląd przed złożeniem. Na tym etapie sprawdza się podpisy, uprawnienia, komplet załączników i zgodność danych formalnych. W wersji elektronicznej szczególnie łatwo przeoczyć drobiazg, który potem generuje wezwanie do uzupełnienia.
W dobrze zorganizowanej inwestycji całość bywa gotowa w kilka dni po otrzymaniu mapy, ale jeśli działka wymaga dodatkowych uzgodnień, proces potrafi rozciągnąć się do kilku tygodni. To dobry moment, żeby przyjrzeć się błędom, które najczęściej psują taki harmonogram.
Najczęstsze błędy, które kończą się wezwaniem do poprawek
Z doświadczenia widzę, że problem rzadko polega na jednym wielkim błędzie. Częściej to zestaw drobnych niedopatrzeń, które razem tworzą dokument trudny do obrony. Niektóre z nich są czysto formalne, inne techniczne, a część wychodzi dopiero wtedy, gdy projekt trafia do urzędu.
- Stara albo niepełna mapa - jeśli podkład nie pokazuje aktualnego uzbrojenia albo nie odzwierciedla rzeczywistego stanu działki, cały układ może być do poprawy.
- Rozjazd między rysunkiem a opisem - na planie coś stoi w innym miejscu niż w części opisowej, a urząd od razu widzi brak spójności.
- Zbyt małe odległości od granic - to błąd, który bywa najdroższy, bo nie kończy się kosmetyką, tylko zmianą układu inwestycji.
- Pominięcie dojazdu i manewrowania - budynek może spełniać odległości, ale jeśli wjazd jest nielogiczny, projekt traci sens funkcjonalny.
- Niedopracowane odwodnienie - woda opadowa lub ścieki rozwiązane „na skróty” często wracają jako uwaga w uzgodnieniach.
- Brak uwzględnienia stref ochronnych i ograniczeń terenowych - chodzi między innymi o sieci, drzewa, skarpy, granice służebności i inne ograniczenia w korzystaniu z gruntu.
- Niekompletne podpisy i załączniki - w wersji elektronicznej to szczególnie częste, bo dokument jest merytorycznie dobry, ale formalnie niepełny.
Najdroższe są błędy geometryczne i planistyczne. Jeśli po zatwierdzeniu projektu trzeba przesunąć budynek, zmienić układ przyłączy albo korygować obszar oddziaływania, poprawka może wymagać już nie tylko nowego rysunku, ale zmiany decyzji. Dlatego tak ważne jest, żeby sprawdzić koszt i czas jeszcze przed wejściem w procedurę.
Ile to kosztuje i ile trwa przygotowanie
Tu nie ma jednej stawki, bo wpływają na nią wielkość działki, dostępność danych, stopień skomplikowania terenu i zakres uzgodnień. Są jednak widełki, które pomagają oszacować budżet. Dla inwestora ważne jest też to, że opłata urzędowa to tylko mała część całego wydatku, a największe koszty zwykle idą w geodezję i pracę projektową.
| Element | Orientacyjny koszt w 2026 | Typowy czas |
|---|---|---|
| Mapa do celów projektowych | 800-2 500 zł | 2-6 tygodni |
| Opracowanie tej części dla prostego domu jednorodzinnego | 1 500-4 500 zł | 1-3 tygodnie po otrzymaniu mapy |
| Bardziej złożona inwestycja, dodatkowe uzgodnienia branżowe | 4 000-10 000+ zł | 3-8 tygodni lub dłużej |
| Odrębna decyzja zatwierdzająca w urzędzie | 47 zł opłaty skarbowej | Według terminu postępowania administracyjnego |
W praktyce najważniejsze są dwa wnioski. Po pierwsze, taniej wychodzi dobra analiza na starcie niż poprawki po złożeniu dokumentów. Po drugie, jeśli działka ma sporne granice, niejasne uzbrojenie albo wymaga dodatkowych czynności geodezyjnych, budżet rośnie nie dlatego, że ktoś „przesadza z wyceną”, tylko dlatego, że rośnie zakres pracy. Dobrze przewidziany koszt to po prostu koszt, który nie zaskakuje po drodze.
Skoro już wiadomo, ile to zwykle kosztuje, zostaje ostatni krok: co sprawdzić, zanim dokument trafi do urzędu, żeby nie wracał do poprawy po kilku dniach.
Zanim dokument trafi do urzędu, sprawdzam te punkty
Ten etap bywa niedoceniany, a to właśnie on oszczędza najwięcej czasu. Przed złożeniem dokumentacji przechodzę przez prostą kontrolę, która eliminuje większość oczywistych błędów. W dużym skrócie chodzi o to, żeby rysunek, opis, mapy i załączniki mówiły jednym głosem.
- Zgodność z MPZP albo decyzją WZ - bez tego nawet dobry projekt może zostać zatrzymany formalnie.
- Aktualność mapy - jeśli podkład jest stary lub nie pokazuje istotnych elementów, trzeba wrócić do geodety.
- Odległości i wymiary - szczególnie od granic, sieci i innych obiektów na działce.
- Obsługa mediów i odwodnienia - woda, kanalizacja, prąd, gaz i wody opadowe muszą mieć konkretny sposób rozwiązania.
- Spójność między częściami dokumentacji - układ terenu nie może przeczyć części architektonicznej ani technicznej.
- Komplet podpisów i załączników - to detal, który bardzo często decyduje o tym, czy sprawa przechodzi gładko, czy wraca z wezwaniem do uzupełnienia.
Jeśli inwestycja jest większa niż standardowy dom jednorodzinny, najlepiej potraktować ten dokument nie jako formalność, ale jako narzędzie koordynacji całej budowy. Im wcześniej wyłapie się konflikt między architekturą, geodezją i uzbrojeniem terenu, tym mniej kosztownych niespodzianek pojawi się na etapie pozwolenia, wytyczenia budynku i samej realizacji.
